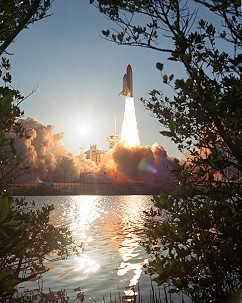

Eigentlich war der Start bereits für den 15. März 2007 vorgesehen,
doch Schäden, die durch einen Hagelsturm am 26. Februar 2007 am Shuttle
auf der Startrampe entstanden, führten zu einer Verschiebung des
Starttermins.
Ankopplung an die Raumstation
ISS
am zweiten Flugtag und gemeinsame Arbeit mit der
ISS
Expedition 15. Transfer
von
Anderson zur
ISS
und
Williams zur Crew von STS-117.
Erste
EVA
von
Reilly und
Olivas
am 11.06.2007 (6h 15m) zur Befestigung von elektrischen Strom-, Kühlungs-
und Datenkabeln zum Beginn der Aktivierung des S3/S4-Trägers und

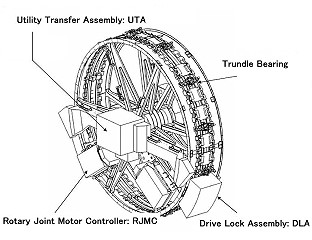

Vorbereitung der Aktivierung des Solar Alpha Rotary Joint (
SARJ).
Dazu gehörten das Abmontieren und Umsetzen von Halterungsbolzen und das
Anbringen der Vorrichtungen, in denen die neuen Sonnenkollektoren verankert
werden.
Zweite
EVA
von
Forrester und

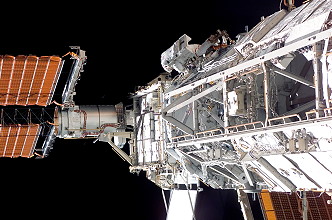

Swanson am 13.06.2007 (7h 16m) zur Fortsetzung der
Aktivierung des S3/S4-Trägers und Assistenz beim Abbau des an Steuerbord
befindlichen Sonnensegels am P6-Träger. Dabei konnten sie zwar alle
Halterungen lösen, aber einige Haltegriffe nicht. Das wurde auf den
nächsten Ausstieg verschoben. Nach dieser
EVA
traten unerwartete Probleme mit den Navigationscomputern aus dem russischen
Sektor auf, die fast vollständig ausfielen. Im Laufe der Tage, gelang es
den russischen Kosmonauten der
ISS,
mit viel Improvisationstalent und Bodenunterstützung die Computer wieder
zum Laufen zu bringen; die Mission musste somit nicht abgebrochen werden.
Infolge der Probleme und der verzögerten Arbeiten entschied man sich
sogar, die Mission zu verlängern.
Dritte
EVA
von
Reilly und
Olivas
am 15.06.2007 (7h 58m) zur Entfernung der restlichen Sicherungsbolzen des Solar
Alpha Rotary Joint (
SARJ),
um es zu aktivieren und Reparatur des Hitzeschildes der Atlantis. Ein
Hitzkachel war beim Start teilweise hochgeklappt und musste von
Olivas
wieder in die richtige Position gebracht und fixiert werden.
Vierte und
nicht geplante
EVA
von
Forrester und
Swanson am 17.06.2007 (6h 29m). Dabei wurden
abschließende Arbeiten zur Aktivierung des Solar Alpha Rotary Joint (
SARJ)
durchgeführt. Zu den weiteren Arbeiten gehörten das Umsetzen einer
GPS-Antenne,
die Installation eines Computer-Netzwerkkabels an Unity und Arbeiten am
Schutzschild des Destiny-Labors.
Wegen ungünstiger
Windverhältnisse in Florida musste die Mission um einen weiteren Tag
verlängert werden.
